なぜ印西にデータセンターが集積したのか — 電力・災害耐性・冷却という3つの絶対条件

なぜ印西にデータセンターが集積したのか — 電力・災害耐性・冷却という3つの絶対条件

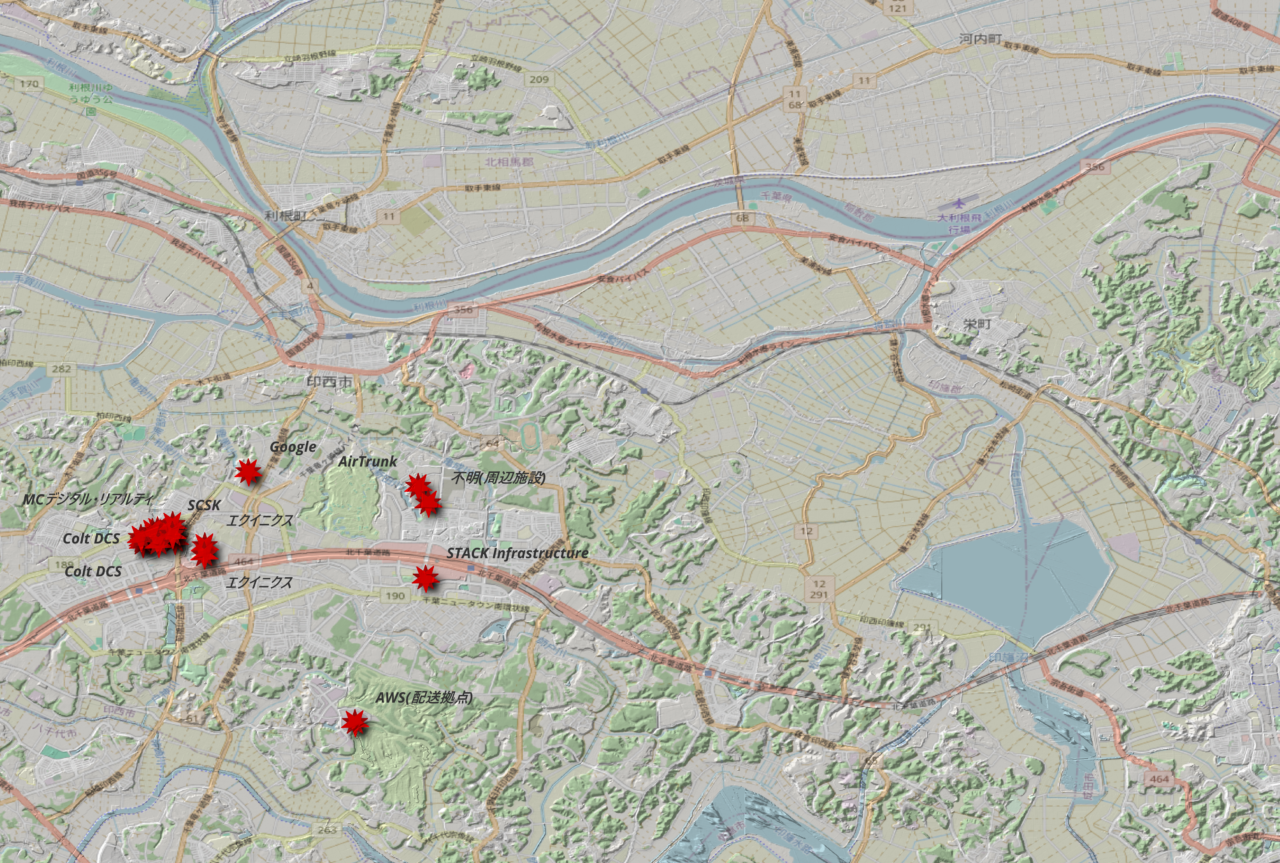

過去の記事(【2026年9月22日】計画高水位を80cm超えた夜—印旛沼堤防決壊を地形・歴史・水位データで読む)で、同エリアに大規模データセンターがあるにも関わらず、冠水の影響がなかったと書きました。そこで5mメッシュの標高データを入手し画像化しました。

これにより、冠水したエリアよりも高台にあることが確認されました。

日本のデータセンター三大拠点

日本国内のデータセンターは、サーバールーム面積ベースで全国に約150万平方メートル(東京ドーム約30個分)が存在するとされますが、その8割強が東京圏・大阪圏の二極に集中しており、今後もこの傾向が続くと見込まれています。より細かく見ると以下の三極構造です。

① 首都圏(圧倒的最大拠点) 印西(千葉ニュータウン)・東京23区(大手町/品川)・多摩/昭島の3クラスターで構成。印西だけで約30棟が集積し、今後さらに10棟以上の建設が予定されています。

② 関西圏(第二拠点) 大阪府茨木市・箕面市・大阪市を中心に、彩都・けいはんな・生駒エリアが東西分散(DR)の受け皿として機能。近年は堺市で工場跡地を転用したAI特化型DCも稼働・拡大しています。

③ 北海道・九州(新興第三極、政策的に育成中) 政府は2021年度からデータセンターの地方分散によるレジリエンス強化を推進し、東京圏・大阪圏を補完する第三・第四の中核拠点を北海道や九州で整備する方針を示しています。ただし現時点では首都圏・関西圏に比べ規模はまだ小さく、「確立した拠点」というより「育成途上の拠点」です。

印西集積を成立させている3つの絶対条件

そもそも印西は最初から条件が揃っていたのか

結論から言うと、最初から3条件が揃っていたわけではありません。天然の条件と、後から人為的に積み上げられた条件が混在しています。

最初からあったもの:地質・標高(条件2の”半分”)

下総台地の固い洪積層、標高20〜30mという地形そのものは、印西がデータセンター銀座になる何万年も前から存在していた天然の条件です。これは選ばれた理由というより、「たまたまそこにあった」土台でした。

都市計画で先に用意されたもの:インフラの骨格

1970年代から千葉ニュータウンとして計画的な都市開発が進み、この段階で共同溝(電力・通信ケーブル・上下水道を地中にまとめて収容する設備)が整備されました。データセンターを誘致する目的ではなく、ニュータウンのインフラとして先に整っていたものです。

金融機関の都合で”発見”された(2000年前後)

1980〜90年代、金融機関の基幹システムは中央線沿線など西東京エリアに集中していました。転機は金融情報システムセンター(FISC)の安全対策基準で「メインセンターとバックアップサイトは60km以上離隔」という要件が定められたことです。西東京から60km以上離れ、かつ地盤も良い印西が、この距離条件にたまたま合致して脚光を浴びました。この時点ではまだ特別高圧・大容量電力は必要とされておらず、金融機関のバックアップセンター程度の電力需要で十分でした。

東日本大震災で一度後退(2011年)

震災後にFISC基準が改訂され、電力系統そのものを東京電力管内以外に分散すべきという方針が強まり、一部金融機関は印西から関西・中部エリアへ移転する動きも出ました。印西の地位は一時的に揺らいでいます。

ハイパースケーラー誘致で条件1が”後付け”された(2010年代〜)

AWS・Google・Microsoft・Oracleといったクラウド事業者が世界規模でデータセンター用地を探し始めた際、印西の地盤・標高・既存インフラが魅力的な条件として再発見されました。しかし彼らが求める電力規模は金融機関時代とは桁違いだったため、特別高圧の専用変電所などの大容量電力インフラは、この段階になって新たに投資・整備されたものです。66kV専用変電所を備えるAirTrunk TOK1などはまさにこの時期の産物です。

冷却(条件3)はそもそも当時は「条件」ですらなかった

液冷が絶対要件になったのはごく最近、生成AI向けGPUサーバーの登場以降の話です。金融機関時代はもちろん、初期のハイパースケーラー誘致の時点でも空冷で十分でした。

条件揃った時期経緯
地質・標高太古から天然条件、選定理由ではなく前提
インフラの骨格(共同溝)1970年代〜ニュータウン開発の一環、DC誘致目的ではない
中規模電力(金融機関水準)2000年前後FISC基準の「60km離隔」要件で”発見”
大容量・特別高圧電力2010年代〜ハイパースケーラー誘致で後から追加投資
液冷対応2020年代後半〜生成AI普及でようやく浮上した新条件

印西は「3条件が最初から揃っていた理想の土地」ではなく、天然の地形条件の上に、金融機関の規制対応→クラウド時代の巨大インフラ投資→AI時代の液冷対応と、外部環境の変化に応じて後から条件が積み増されてきた場所というのが実態です。この経緯は、後述する佐倉市・成田市が「次の印西」になれるかを考える上でも重要な視点です。地質・標高という天然条件は既に持っていても、印西のような特別高圧インフラは何もない状態からのスタートになります。

条件1: 電力の安定供給(特別高圧・専用変電所)

印西のハイパースケール施設では、自前の特別高圧変電設備を持つのが標準です。AirTrunk TOK1は66kVの専用オンサイト変電所を備え、総容量300MW超を段階的に供給できる設計になっており、隣接地には印西エリア向けの新規変電所も設置されています。

一方で首都圏の電力インフラには構造的なボトルネックもあります。東京圏では電力の申し込みから供給開始まで8〜10年程度を要するため、長期のリードタイムを許容できる投資家・事業者が優位に立つ市場になっています。つまり「電力さえ引ければどこでもいい」のではなく、”電力を確保できる土地”自体が希少資源化しているのが印西の強みです。

条件2: 自然災害への耐性(地盤・標高・断層)

印西エリアが位置する下総台地は、地質学的に非常に固く締まった洪積層で構成される安定地盤です。印旛沼流域全体で見ると、台地は印旛沼の北側・南側でおよそ標高30m、東部では標高40mを超える高さを形成しており、周囲40km圏内に主要な活断層もありません。海岸線からは20km以上内陸、標高22.5m前後に位置するため津波リスクもなく、印旛沼や利根川の洪水浸水想定区域からも除外されています。

この耐性が現実の被害差として表れたのが、2026年9月の台風25号による印旛沼堤防決壊です。 記録的大雨で印旛沼の水位が過去最高に達し、68年の管理史上初めて堤防が決壊、約500ヘクタールが浸水しました。この差を標高で比較すると次の通りです。

地点標高(概算)
印旛沼水面(平常時)約1.5m
堤防決壊・浸水想定エリア(成田市・栄町周辺の低地)数m未満
印西DC集積地(大塚・泉野エリア)約20〜30m
下総台地東部(最高部)40m超

印旛沼水面とDC集積地との標高差はおよそ25m前後にのぼります。同じ印旛沼流域内でありながら、低地の農地・住宅地は堤防決壊で長期間水が引かない被害を受けた一方、台地上のDC集積地は立地選定の時点で浸水想定区域そのものから除外されていたため、今回の冠水被害の影響を受けていません。これは偶然の結果ではなく、事業者が用地選定の段階でハザードマップと地質図を精査した結果であり、「絶対条件」としての災害耐性が可視化された事例といえます。

条件3: 冷却方式 — 空冷から液冷への転換点

これまでの汎用サーバー中心の時代は空冷方式が主流で、一般的に1ラックあたり20kW程度までの発熱を冷却できるとされてきました。印西の既存施設(Colt、Equinix、netXDCなど)の多くはこの空冷ベースの設計です。

しかし生成AI向けGPUサーバーの登場で状況が一変しています。NVIDIA H100を2台搭載したサーバーは合計消費電力が20.4kWに達し既に空冷の限界に達しており、GB200 NVL72のようなラックスケール構成ではフルロード時の総電力が約120kWに達します。最新GPUを搭載したAIサーバーはラック当たり100kWを超える消費電力となり、もはや空冷では対応できず液冷(水冷)が物理的な絶対要件になっています。

これを受けて、NTTコミュニケーションズは2025年3月までに国内で初めて液冷方式のサーバーを導入する計画を明らかにしました。印西でも新設のハイパースケール棟は今後この液冷対応が標準仕様になっていくとみられます。

3条件を印旛沼流域内で当てはめる — 次の候補地はどこか

この3条件(電力・災害耐性・冷却)は印西固有のものではなく、同じ下総台地上に位置する周辺自治体にもそのまま当てはめられます。印旛沼とその周縁自治体(印西市・佐倉市・成田市)の標高特性を比較すると、次のような傾向が見えます。

自治体平均標高台地の最高点面積現在のDC集積度
佐倉市約25m(最も高い)約66m(南部)103.69km²ほぼゼロ(未開拓)
成田市約19m約42m(空港周辺)213.84km²(最大)ほぼゼロ(未開拓)
印西市約15m約20〜30m(千葉NT)123.79km²既に30棟以上が集積(飽和気味)

平均標高だけ見ると印西市が最も低く出ますが、これは印旛沼・利根川・手賀沼沿いの低地を広く含むためで、実際に既存DCが立地する千葉ニュータウン・大塚・泉野・牧の原エリアそのものは標高20〜30mの台地上にあり、条件2(災害耐性)を満たす場所に限って開発が進んできたことが分かります。

この視点で次の候補地を見ると:

佐倉市は平均標高25m・南部で66mまであり、3自治体の中で最も安定した台地を持ちながら、印西のように大規模DCで用地が埋まっていません。市の企業誘致・再投資促進の助成制度や、ちばリサーチパークなど指定区域も存在し、印西の変電所網・光ファイバー幹線への地理的な近さから、インフラをゼロから引く必要がない点が強みです。条件1(電力)・条件2(災害耐性)を印西からそのまま延伸できる、最有力の次点候補といえます。

成田市は3自治体で最大の面積(213.84km²)を持ち、成田国際空港周辺の大容量インフラや、国際海底ケーブルの陸揚局が房総半島に集中しているという立地特性から、印西にはない「国際コネクティビティ」での差別化が可能です。ただし平均標高19mは3市中最も低く、空港周辺の高台(標高40m前後)に絞った用地選定が条件2を満たす前提になります。

印西市の残地は電力・通信・実績のすべてが揃った”鉄板”の立地ですが、千葉ニュータウン中央駅周辺の大規模用地は既に払底しており、AirTrunkも隣の印西牧の原駅エリアへ移動した経緯があります。3条件は満たしていても、取得可能な土地面積という観点では既に限界に近づいています。

つまり、電力・災害耐性・冷却という3条件を満たす土地は印西だけに限られていたわけではなく、印旛沼を囲む下総台地全体に広がっています。次の集積地は、この3条件を満たしながら「まだ土地が余っている」場所—具体的には佐倉市南部の台地—に移っていく可能性が高いと考えられます。

まとめ:印西は「3条件の交点」

条件印西が満たす理由
電力特別高圧の専用変電設備を確保しやすい希少な立地
災害耐性洪積台地・標高20〜40m・活断層なし・津波/洪水リスク圏外(2026年台風25号でも被害なし)
冷却空冷で足りた時代の集積地だが、AI化で液冷対応への転換点に直面中

三大拠点の中で首都圏が圧倒的シェアを持つのは、この3条件を同時に満たす土地が印西・多摩・昭島など極めて限定的な場所にしか存在しないためです。2026年9月の印旛沼決壊は、その「災害耐性」条件がいかにシビアに選別された結果であるかを、皮肉にも証明する形になりました。

印西の次はどこか — 今後有望な3つの地域

印西・東京23区・多摩(首都圏)と彩都・けいはんな・堺(関西圏)が国内データセンターの8割強を占める一方、この一極集中構造そのものが変わりつつあります。日経クロステックが国内データセンター事業者約80社に行った調査では、24社が2026〜2030年に38件の新設・増設を計画しており、うち所在地が確定した35件のうち13件が東京圏でも大阪圏でもない「地方」でした。

背景にあるのは3つの制約です。首都圏では電力の申し込みから供給まで8〜10年を要するボトルネックが常態化し、多摩・三鷹エリアでは電力確保済み用地に地価公示比最大770%のプレミアムがつく事例まで出ています。加えて生成AI向けGPUサーバーの急増で、受電容量100MW超級の「巨大級」案件が増加しており、こうした規模を首都圏の限られた用地で確保すること自体が難しくなっています。

こうした状況で、次の建設ラッシュの受け皿として存在感を増している3地域を整理します。

有望地域① 秋田市 — AI特化型・日本最大級のダークホース

2026年8月、秋田市北部の工業団地に日本最大級規模のAI特化型データセンターを建設する計画が明らかになりました。米国のAI関連スタートアップと秋田市のサーバー管理会社が主導し、県・市が整備する工業団地が候補地です。

最大の特徴は規模です。報道されている受電容量は最大500MW級で、国内で公表されている大型データセンターの多くが数十MW級にとどまる中、実現すれば国内最大級となります。稼働目標は2030年代前半。北海道・九州・北陸に続く4つ目の地方拠点という位置づけですが、規模の桁が一つ違います。

有望性の根拠: 広大な用地取得の容易さ、地方ゆえの電力系統への余裕、そして何より「AI専用」という明確な用途特化が、印西のような汎用ハイパースケール施設とは異なる立地選定の自由度を生んでいます。

有望地域② 北海道(石狩・苫小牧) — GX戦略地域認定と首都圏接続構想

北海道は既に石狩でさくらインターネットの大規模データセンターが稼働していますが、次のフェーズに入りつつあります。経済産業省の「GX戦略地域制度」では、今後10年程度でGW級のデータセンター集積地を形成する取り組みが類型の一つに設定されており、2026年4月24日に有望地域(1次審査通過地域)が選定されました。

さらに注目すべきは、NTTのIOWN(革新的光ネットワーク)構想により石狩と東京・大手町を光回線で接続する動きが進んでいる点です。これが実現すれば、北海道の地理的な弱点である「首都圏からの遅延(レイテンシー)」が大幅に緩和され、冷涼な気候と再生可能エネルギー(水力中心)という優位性を保ったまま、首都圏の需要を取り込める可能性があります。石狩データセンターは既に水力発電中心の再エネ電源100%に切り替え、CO2排出量ゼロを実現しており、環境面での訴求力も強みです。

有望性の根拠: 単なる立地の空き地ではなく、GW級集積を国策として後押しする制度的裏付けと、レイテンシー問題を技術で解決する具体的なインフラ計画(IOWN)が同時に進行している点が他地域と一線を画します。

有望地域③ 宇都宮市(栃木) — 首都圏近接×既存インフラ活用モデル

宇都宮市は2026年4月から、相野沢町にある東京電力パワーグリッドの新栃木変電所南側、約37ヘクタールの用地でデータセンター誘致の民間事業者公募を開始します。この変電所は県内の再生可能エネルギーも集約する超高圧変電所で、最大供給電力400MWの供給余力があります。

同市は2026年6月に資源エネルギー庁から候補地検討を依頼されて調整を進めてきた経緯があり、候補地は浸水想定区域の指定がなく災害リスクが低いエリアとされています。事業者選定は2026年度内、2027年4月から県・事業者との協議、早ければ2029年から用地買収・造成工事着手というスケジュールです。

有望性の根拠: 秋田や北海道と違い、東京から新幹線で1時間圏内という地理的近さを維持しながら、既存の超高圧変電所という電力インフラをそのまま活用できる点が最大の強みです。レイテンシーが重要な業務系システムにとっては、遠隔地の再エネ拠点よりも現実的な移転先になり得ます。栃木県内では既にNTTグループが栃木市の産業団地にデータセンター設置を決めており、県全体で誘致機運が高まっています。

3地域の比較

地域特徴規模感首都圏からの距離稼働目安
秋田市AI特化・超大型最大500MW級(国内最大級)遠隔2030年代前半
北海道(石狩)再エネ・GX戦略地域認定・IOWN接続構想GW級を10年スパンで目指す遠隔(光接続で緩和へ)段階的拡大中
宇都宮市既存変電所活用・近接性400MW供給余力近接(新幹線1時間圏)2029年〜着工目安

三者三様の戦略が見えます。秋田は「規模で勝負」、北海道は「制度と技術で弱点を克服」、宇都宮は「近さと既存インフラで現実解を提示」という構図です。印西型の「首都圏×大規模×汎用」というモデルが飽和しつつある中、次の10年はこの3つの異なる解が並走していくと予想されます。


記事には書けない分析の補足や、GIS分析の生データ・考察プロセスをお届けします。

個別の質問やデータのリクエストもTelegramにて直接受け付けています。

Telegramで質問・分析データを受け取る

※メールアドレスの登録は不要です。クリックするとTelegramが開きます。

TOP
